Bautagebuch führen: Inhalte, Pflicht und Bautagesbericht-Vorlage mit Wochenbeispiel
Eine ausgefüllte Baustellenwoche mit Wetter, Personenstunden, Regenunterbrechung, Teillieferung und offenem Vorgang zeigt, was jeden Tag festgehalten werden sollte.
Ein Bautagebuch wird meistens dann wichtig, wenn etwas strittig ist: Warum hat sich die Montage verzögert, wann kam die Lieferung, wer hat die Unterbrechung angeordnet? Dann hilft nur, was am selben Tag aufgeschrieben wurde. Dieser Ratgeber zeigt, was in einen Bautagesbericht gehört, wann ein Bautagebuch verlangt wird und wie eine Woche auf einer fiktiven Kita-Baustelle aussieht. Am Ende steht ein Wochenbericht mit 242 Personenstunden und genau einem offenen Vorgang, erstellt mit einer Bautagesbericht-Vorlage in Excel.
Was gehört in ein Bautagebuch?
Ein Bautagebuch dokumentiert den tatsächlichen Bauablauf Tag für Tag. Einheitlich vorgeschrieben ist der Inhalt nicht; bewährt haben sich diese Angaben:
| Bereich | Was Sie festhalten | Warum |
|---|---|---|
| Datum, Ersteller | Tag, Name der verantwortlichen Person | Wer hat wann was beobachtet? |
| Wetter | Zustand und Temperatur, z. B. um 7, 12 und 16 Uhr | Witterung erklärt Unterbrechungen und Ausführungsbedingungen |
| Personal | Firma, Arbeitsgruppe, Personen, Personenstunden | Einsatz je Gewerk nachvollziehen |
| Geräte | Gerät, Einsatz- und Stillstandstunden, Grund | Auslastung und Unterbrechung trennen |
| Arbeiten | Ausgeführte Leistungen mit Bereich | Fortschritt gegenüber dem Plan belegen |
| Anordnungen | Was wurde angeordnet, von wem? | Grundlage für Nachträge und Rückfragen |
| Besuche, Prüfungen | Begehungen, Abnahmen, Messungen | Termine und Ergebnisse belegen |
| Lieferungen | Solltermin, Eingang, Menge, Lieferschein | Verspätungen und Teillieferungen erkennen |
| Vorgänge | Sachverhalt, Priorität, Verantwortliche, Frist, Abschluss | Offene Punkte nachverfolgen |
| Anlagen | Verweise auf Fotos, Protokolle, Pläne | Den Bericht mit Originalnachweisen verbinden |
Schreiben Sie Tatsachen auf, keine Bewertungen. „Arbeiten an offenen Fensteröffnungen 10–12 Uhr wegen Starkregen unterbrochen“ ist prüfbar. „Wetter schlecht, wenig geschafft“ ist es nicht.
Ist ein Bautagebuch Pflicht?
Eine allgemeine gesetzliche Pflicht für jeden Bauunternehmer gibt es nicht. Verlangt wird ein Bautagebuch vor allem in drei Konstellationen:
- Objektüberwachung durch Architekten oder Ingenieure: Anlage 10 zur HOAI nennt in Leistungsphase 8 die „Dokumentation des Bauablaufs (zum Beispiel Bautagebuch)“ als Grundleistung. Das betrifft die beauftragte Bauüberwachung, nicht automatisch jeden ausführenden Betrieb.
- Vertragliche Vereinbarung: Viele Bauverträge verlangen tägliche Bautagesberichte, oft mit Frist für die Übergabe an die Bauleitung.
- Private Bauherren mit Bauhelfern: Die BG BAU stellt ein Bautagebuch bereit, in dem private Bauherrinnen und Bauherren nicht gewerbsmäßige Bauarbeiten von Helfern aufzeichnen. Das dient der Unfallversicherung und hat einen anderen Zweck als ein Bautagebuch der Bauleitung.
Unabhängig von einer Pflicht ist das Bautagebuch ein wichtiges Beweismittel. Mängelansprüche bei einem Bauwerk verjähren nach § 634a BGB in der Regel in fünf Jahren ab Abnahme. Bewahren Sie die Berichte deshalb mindestens so lange auf, wie Ansprüche aus dem Bauvorhaben geltend gemacht werden können, und archivieren Sie datierte PDF-Fassungen.
Beispielwoche: Umbau eines Kita-Gruppenraums
Auf der fiktiven Baustelle „Kita Sonnenblume, Gruppenraum 2“ arbeiten in der Woche ab Montag, 5. Oktober 2026, drei Firmen: Trockenbau, Elektro und Fensterbau. Bauleiter Sven Krämer erfasst jeden Arbeitstag.
| Tag | Wetter 7 / 12 / 16 Uhr | Personal | Personenstunden | Besonderheit |
|---|---|---|---|---|
| Mo 05.10. | bewölkt 9 °C / bewölkt 13 °C / klar 12 °C | 4 Trockenbau, 2 Elektro | 6 × 8 h = 48 h | Altkleberreste an der Trennwand (V-01) |
| Di 06.10. | Regen 8 °C / Regen 10 °C / bewölkt 11 °C | 4 Trockenbau, 2 Elektro | 6 × 6 h = 36 h | Starkregen, 2 h Unterbrechung (V-02) |
| Mi 07.10. | bewölkt 10 °C / klar 15 °C / klar 14 °C | 4 Trockenbau, 2 Elektro, 2 Fensterbau | 8 × 8 h = 64 h | Fenster geliefert: 8 von 12 |
| Do 08.10. | klar 7 °C / klar 14 °C / bewölkt 13 °C | 4 Trockenbau, 2 Elektro, 2 Fensterbau | 8 × 8 h = 64 h | Restlieferung fehlt, Vorgang V-03 bis 12.10. |
| Fr 09.10. | bewölkt 11 °C / bewölkt 14 °C / Regen 12 °C | 3 Trockenbau, 2 Fensterbau | 5 × 6 h = 30 h | Fugen Achse A, Schleifarbeiten |
| Woche | 33 Personeneinsätze | 242 h | 3 Vorgänge, davon 1 offen |
Erfassen Sie Personal immer als Gruppe mit Personenzahl und Gesamtstunden. Vier Trockenbauer mit je acht Stunden ergeben 32 Personenstunden, nicht acht. Die 33 Personeneinsätze der Woche sind Gruppenstärken pro Tag; wer an fünf Tagen da war, zählt fünfmal.
Behinderung und Wetter richtig festhalten

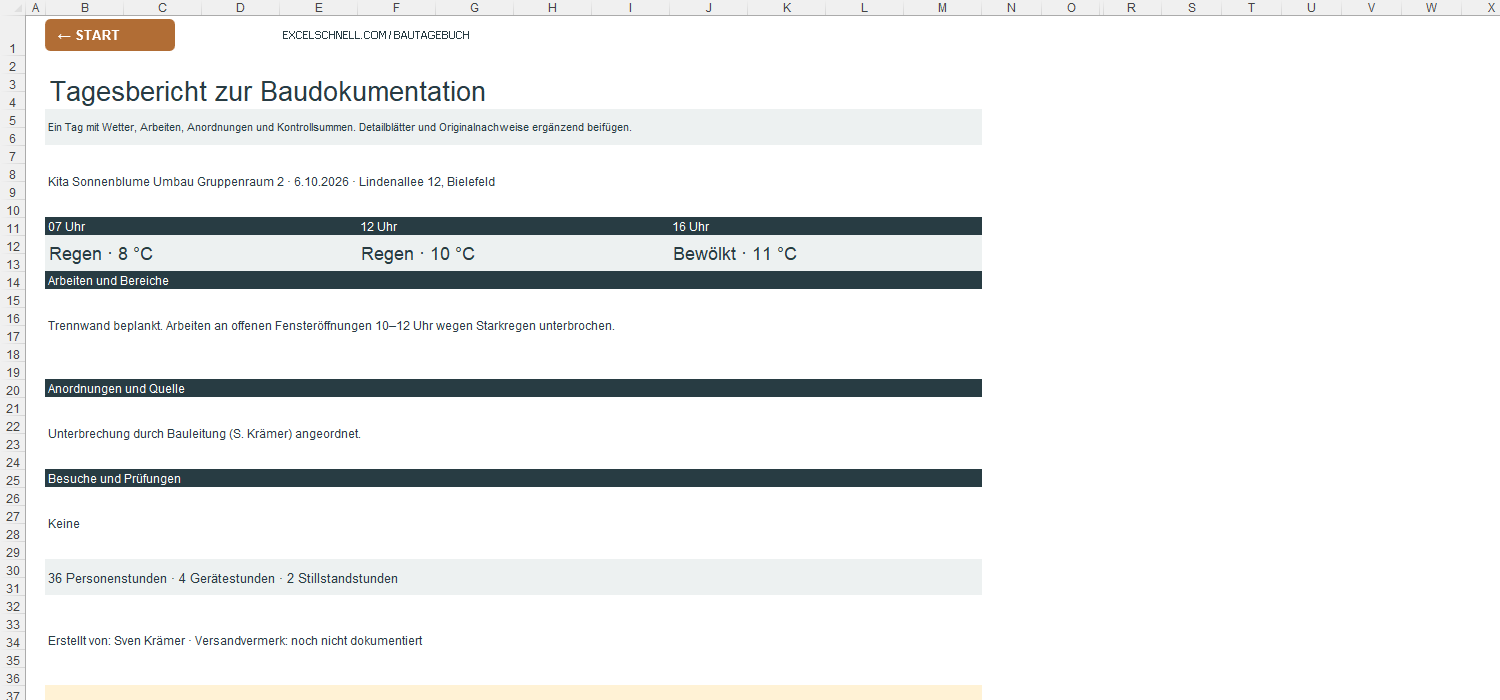

Am Dienstag regnet es am Morgen und am Mittag. Die Fensteröffnungen der Achse A sind offen; zwischen 10 und 12 Uhr ordnet der Bauleiter an, dort nicht weiterzuarbeiten. Die Öffnungen werden mit Folie abgedeckt, das Team wechselt in den Innenbereich. Im Bericht steht deshalb:
- Wetter zu drei Zeitpunkten mit Temperatur: Regen 8 °C, Regen 10 °C, bewölkt 11 °C.
- Arbeiten: „Trennwand beplankt. Arbeiten an offenen Fensteröffnungen 10–12 Uhr wegen Starkregen unterbrochen.“
- Anordnung mit Quelle: „Unterbrechung durch Bauleitung (S. Krämer) angeordnet.“
- Personal: 6 Personen mit zusammen 36 Personenstunden statt 48.
- Gerät: Rollgerüst 4 Einsatzstunden, 2 Stillstandstunden mit Grund.
- Vorgang V-02 mit Sofortmaßnahme und Abschluss am selben Tag, Nachweis Foto FOTO-0610-01.

Wichtig: Ein Eintrag im Bautagebuch ist keine Behinderungsanzeige. Bei VOB/B-Verträgen muss sich der Auftragnehmer nach § 6 Abs. 1 VOB/B unverzüglich schriftlich beim Auftraggeber melden, wenn er sich in der Ausführung behindert glaubt. Witterungseinflüsse, mit denen bei Angebotsabgabe normalerweise gerechnet werden musste, gelten dabei nicht als Behinderung. Das Bautagebuch belegt den Sachverhalt; die Anzeige ist ein eigenes Schreiben. Die Excel-Vorlage versendet keine Anzeigen.
Lieferungen und offene Punkte nachverfolgen
Am Mittwoch kommen statt zwölf nur acht Fenster. Damit der geplante Termin nicht mit dem Empfang verwechselt wird, erfasst der Bauleiter zwei Lieferungen mit eigenen Kennungen:
| ID | Solltermin | Eingang | Material | Menge | Status |
|---|---|---|---|---|---|
| L-01 | 05.10. | 05.10. | Gipsplatten 12,5 mm | 60 Stück | eingegangen, LS-2290 |
| L-02 | 07.10. | 07.10. | Fenster Achse A (Teillieferung 1) | 8 Stück | eingegangen, LS-4471 |
| L-03 | 07.10. | – | Fenster Achse B (Restlieferung) | 4 Stück | überfällig |
Aus der fehlenden Restlieferung wird ein Vorgang mit Verantwortlichem und Frist:
| ID | Erfasst | Sachverhalt | Verantwortlich | Frist | Status 09.10. |
|---|---|---|---|---|---|
| V-01 | 05.10. | Altkleberreste im Bereich der Trennwand | Lars Holm | 07.10. | geschlossen 06.10. |
| V-02 | 06.10. | Starkregen: Arbeiten an Öffnungen unterbrochen | Sven Krämer | 06.10. | geschlossen 06.10. |
| V-03 | 08.10. | Restlieferung 4 von 12 Fenstern fehlt | Can Aydin | 12.10. | offen |
Ein Vorgang ist erst geschlossen, wenn Abschlussdatum, prüfende Person und Nachweis eingetragen sind. Der Status richtet sich nach dem Stichtag: Ein Abschluss am 13.10. macht V-03 im Bericht vom 09.10. nicht nachträglich zu einem erledigten Punkt. Sicherheitsmängel, die Sie als Vorgang erfassen, sollten Sie außerdem in die Gefährdungsbeurteilung übernehmen; ein Beispiel dazu finden Sie in unserem Praxisbeispiel zur Gefährdungsbeurteilung.
Häufige Fehler im Bautagebuch
Viele Bautagebücher sind vorhanden, helfen im Streitfall aber wenig. Die Ursachen ähneln sich:
- Nachträglich geschrieben: Ein Bericht, der Tage später aus dem Gedächtnis entsteht, ist angreifbar. Erfassen Sie am selben Tag, notfalls in Stichworten.
- Personen statt Personenstunden: „6 Mann vor Ort“ sagt nichts über die Arbeitszeit. Erfassen Sie Personenzahl und Gesamtstunden der Gruppe.
- Wetter nur einmal am Tag: Regen am Morgen und Sonne am Nachmittag erklären unterschiedliche Leistungen. Drei Zeitpunkte reichen meist aus.
- Liefertermin mit Eingang verwechselt: Der Solltermin ist kein Beleg für den Empfang. Notieren Sie Eingangsdatum, Menge und Lieferschein.
- Offene Punkte ohne Frist: Ein Vorgang ohne Verantwortlichen und Datum wird nicht erledigt. Jeder Punkt braucht beides.
- Keine Verweise auf Fotos: Ein Foto ohne Datum und Bezug zum Tagesbericht ist schwer zuzuordnen. Vergeben Sie Kennungen wie FOTO-0610-01.
Legen Sie außerdem fest, wer vertritt, wenn die Bauleitung fehlt. Eine Lücke von drei Tagen fällt im Wochenbericht auf, lässt sich später aber kaum noch schließen.
Von der Bautagesbericht-Vorlage zum Wochenbericht

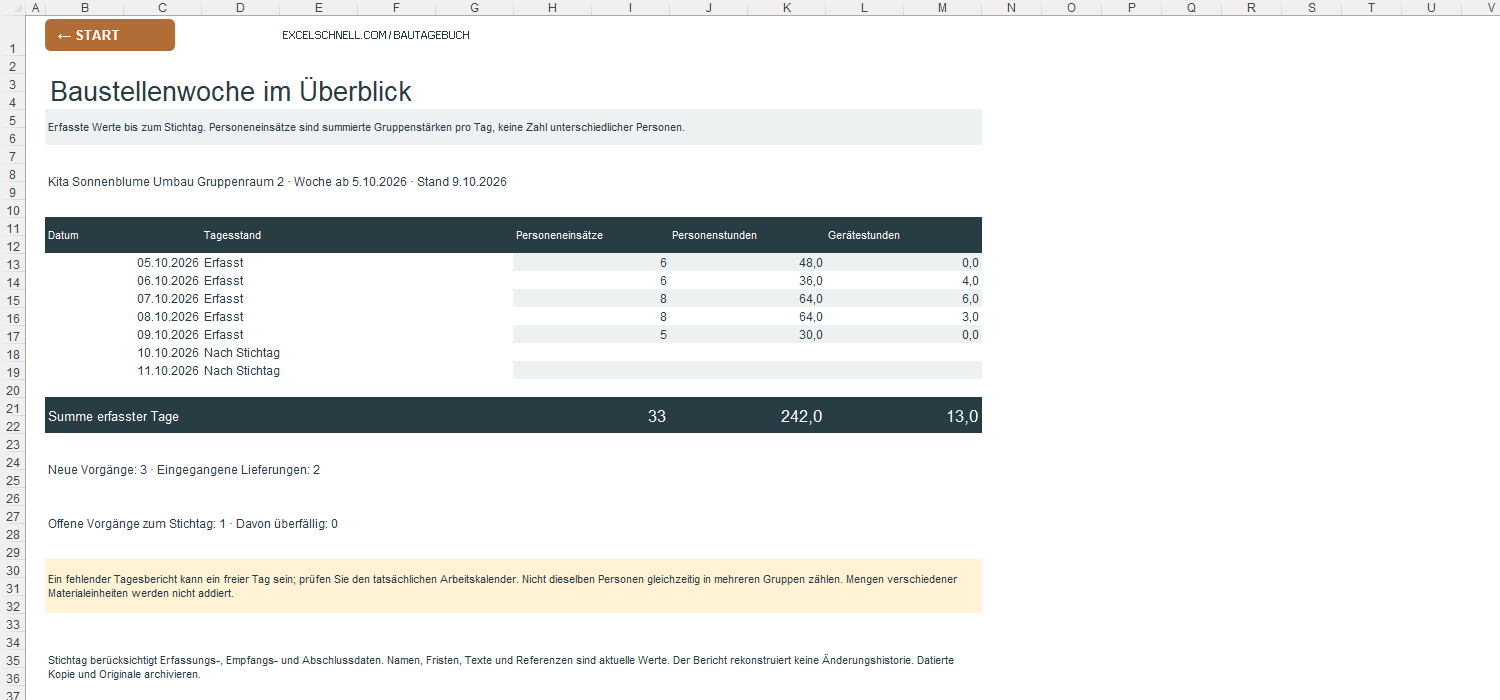

Der Wochenbericht fasst die erfassten Tage bis zum Stichtag zusammen. Für die Beispielwoche ergibt das:

Die Zahlen lassen sich mit der Tabelle oben nachrechnen: 48 + 36 + 64 + 64 + 30 = 242 Personenstunden. Die 13 Gerätestunden sind reine Einsatzzeit; die 2 Stillstandstunden vom Dienstag stehen getrennt im Tagesbericht. Fehlt an einem Arbeitstag der Tagesdatensatz, zeigt der Wochenbericht das an, statt ihn stillschweigend als Null zu zählen. Diese Übersicht erzeugen Sie in der Bautagebuch-Vorlage mit Tages- und Wochenbericht aus denselben Registern, die Sie täglich ausfüllen.
- Projekt: Baustelle, Zeitraum, Firmen, Wochenbeginn, Stichtag und Berichtstag wählen.
- Tage, Personal, Geräte: täglich ausfüllen; Kontrollspalten zeigen fehlende oder widersprüchliche Angaben.
- Vorgänge, Lieferungen, Anlagen: offene Punkte, Soll- und Ist-Lieferungen sowie Foto- und Dokumentverweise.
- Tagesbericht, Wochenbericht, Details, Dashboard: Berichte als PDF ausgeben und datiert ablegen.
Grenzen der Vorlage: Sie enthält keine elektronische Unterschrift, bettet keine Fotos ein, sondern verweist auf sie, und versendet keine Berichte oder Anzeigen. Den Versand halten Sie als Vermerk mit Empfänger und Datum fest.
Die Personenstunden aus dem Bautagebuch ersetzen keine Arbeitszeiterfassung der eigenen Beschäftigten. Wie Sie Stunden je Projekt prüfbar erfassen, zeigt unser Beispiel zur Arbeitszeiterfassung. Den Soll-Ablauf, mit dem Sie die Woche vergleichen, planen Sie getrennt, etwa wie im Bauzeitenplan-Beispiel mit Gewerken und Puffer. Die Mengen der Woche belegen Sie gesondert in einem Aufmaß mit Rechenansatz und Revision.
Quellen und fachliche Prüfung
HOAI, BGB und das Angebot der BG BAU am 1. Oktober 2026 geprüft. Baustelle, Firmen, Personen und Werte sind erfunden. Kein Ersatz für eine Rechtsberatung zu Ihrem Bauvertrag.
Halten Sie jede Baustellenwoche prüfbar fest
Erfassen Sie Wetter, Personal, Geräte, Lieferungen und Vorgänge einmal am Tag und erstellen Sie daraus Tages- und Wochenberichte zum Stichtag. Sehen Sie sich die 13 Blätter auf der Produktseite an.
Tagesberichte und offene Punkte in Excel führenHäufige Fragen
Sind Bautagesberichte Pflicht?
Eine allgemeine gesetzliche Pflicht gibt es nicht. Für die beauftragte Objektüberwachung nennt HOAI Anlage 10 die Dokumentation des Bauablaufs, zum Beispiel per Bautagebuch, als Grundleistung. Daneben verlangen viele Bauverträge tägliche Berichte.
Was muss in einen Bautagesbericht?
Datum, Ersteller, Wetter mit Temperatur, Personal je Firma mit Personenstunden, Geräteeinsatz und Stillstand, ausgeführte Arbeiten, Anordnungen mit Quelle, Besuche und Prüfungen, Lieferungen, offene Vorgänge und Verweise auf Fotos oder Protokolle.
Wer führt das Bautagebuch?
Je nach Vertrag die Bauleitung des ausführenden Unternehmens oder die mit der Objektüberwachung beauftragten Architekten und Ingenieure. Wichtig ist, dass eine verantwortliche Person zeitnah und regelmäßig einträgt.
Ersetzt das Bautagebuch eine Behinderungsanzeige?
Nein. Das Bautagebuch dokumentiert den Sachverhalt. Bei VOB/B-Verträgen ist eine Behinderung zusätzlich unverzüglich schriftlich beim Auftraggeber anzuzeigen (§ 6 Abs. 1 VOB/B).
Wie lange sollte man ein Bautagebuch aufbewahren?
Mindestens so lange, wie Ansprüche aus dem Bauvorhaben geltend gemacht werden können. Mängelansprüche bei Bauwerken verjähren nach § 634a BGB in der Regel in fünf Jahren ab Abnahme; vertragliche Regelungen können längere Fristen vorsehen.
